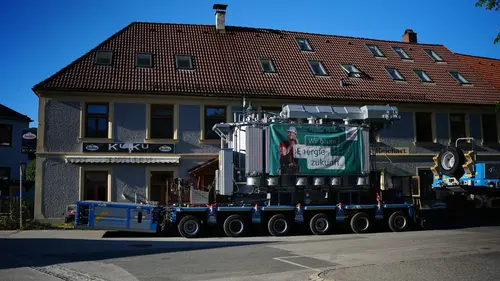

Der Umspanner im Zentrums Krumaus bei der Anlieferung.

Spektakuläre Anlieferung zum UW Krumau

Das neue Herz findet seinen Weg ins Umspannwerk
11. Juli 2025

"Die letzten Meter waren überaus herausfordernd. Eine so steile und enge Zufahrt zu einem Umspannwerk ist eher die Ausnahme", erzählt Netz NÖ Projektleiter Manuel Birkfellner. Per Sondertransport aus Linz kommend, legte der neue Umspanner am Hauptplatz in Krumau einen kurzen Zwischenstopp ein, bevor es auf den letzten Metern per "Selbstfahrer" ins Umspannwerk ging.

Umspanner sind das Herz eines jeden Umspannwerkes, sie verbinden das Hochspannungs- mit dem Mittelspannungsnetz, welches die umliegenden Ortschaften mit Strom versorgt.

"Die Modernisierung stellt uns durchaus vor Herausforderungen. Der Kamp direkt neben dem Umspannwerk, der harte Waldviertler Granit und auch die schmale Zufahrt. Echte Highlights", berichtet Birkfellner mit einem Augenzwinkern.

Die Netz NÖ startete die Modernisierung des Umspannwerkes im Herbst 2024. Die Fertigstellung ist für Sommer 2026 geplant. Investiert werden dabei rund 12 Mio. Euro.

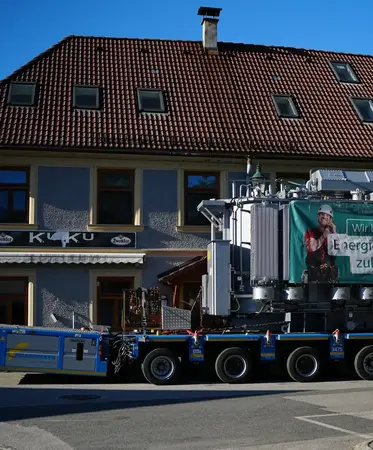

Spektakuläre Anreise des Umspanners in Krumau.

Netz-Ausbau bis 2034

Wir befinden uns auf dem Weg in eine „erneuerbare Energiezukunft“. Ziel ist eine verlässliche, erneuerbare und leistbare Energieversorgung mit stabilen Preisen – das bringt mehr Unabhängigkeit und eine nachhaltige Verbesserung unserer Wirtschaft. Dieses neue Energiesystem braucht starke Netze. In ihrer Rolle als Verteilnetzbetreiberin stellt das die Netz NÖ vor eine gewaltige Herausforderung, da das Stromnetz in vergleichbar kurzer Zeit auf den verschiedenen Ebenen modernisiert und ausgebaut werden muss.

Das Modernisierungsprogramm der Netz NÖ bis 2034 umfasst:

  • Neu- oder Ersatzneubau von etwa 55 Umspannwerken inkl. Anschlussleitungen (dzt. sind 92 Umspannwerke in Betrieb)
  • Jährlicher Zubau von etwa 700 Trafostationen (langjähriger Schnitt von etwa 250 Stationen)
  • Verlegen von etwa 1.000 km Mittel- und Niederspannungskabel pro Jahr

Dieser starke Ausbau ist zwingend notwendig. Denn der Umbau des Energiesystems schreitet mit großen Schritten voran. Allein im Bereich Photovoltaik-Anlagen verzeichnete die Netz NÖ im Jahr 2024 rund 25.000 Fertigmeldungen, sodass nun bereits rd. 125.000 Sonnenkraftwerke in ihr Netz einspeisen. Rund 25 Prozent der Sonnenkraftwerke Österreichs befinden sich hier in Niederösterreich – und mehr als 50 % der Windkraftanlagen.

Die Netz NÖ investiert allein in diesem Geschäftsjahr rd. 450 Mio. in den Ausbau der Infrastruktur, um die Energiezukunft „auf den Boden zu bringen“.

Pressefotos zur Umspanneranlieferung

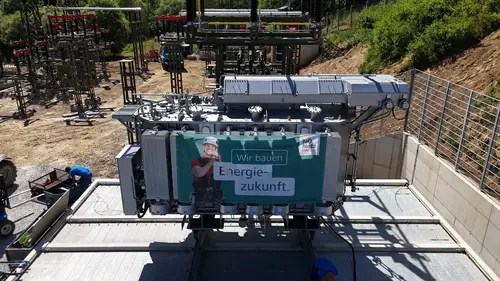

Der Umspanner an seinem neuen Bestimmungsort im Umspannwerk Krumau.
UW Krumau - Umspanner 1 © Netz NÖ / Skopek
Der Umspanner im Zentrums Krumaus bei der Anlieferung.
UW Krumau - Umspanner 2 © Netz NÖ / Skopek
